四、挡土墙结构特点

挡土墙结构特点
◆按设计施做:①挡墙排水系统、②泄水孔、③反滤层、④结构变形缝。
◆挡土墙结构受力:主动最小、静止中间、被动最大(主动做事压力小、被动做事压力大)。
结合盾构开挖面施工:土压(泥水压)控制
土压(泥水压)控制值=地下水压+土压+预备压
土压分为:主动土压(不坍塌的临界面,最小)
松弛土压(地质良好,覆土深,能形成土拱时采用)
静止土压(最理想,但相当大)
☆土压(泥水压)上限控制值(max)=地下水压+静止土压+预备压
☆土压(泥水压)下限控制值(min)=地下水压+主动或松弛土压+预备压
五、CJJ1-2008城镇道路施工,共通部分内容补充:
★基本规定(3.0.1~3.0.14)【字体查实蝙蝠叫,侗乡购进空话单】14条
1单位资质;
2建立技术、质量安全体系;
3现场调查,施工准备;
4现场踏勘,编制施工组织设计;
5按图施工、变更经设计审批;
6测量复核;
7安全技术交底;
8冬雨期专项方案;
9分项工程验收;
10构筑物先深后浅
11检查井与道路等级匹配;
12过程、质量控制;
13划分单位、分部、分项工程、检验批;
14单位工程自检、预验收、竣工验收。
★城镇道路施工准备(4.0.1~4.0.10)【教官测线图,施量质培安】10条
1.开工前,建设向施工、监理、设计交底;
2.开工前,建设向施工提供现场、管线资料,管理单位向施工、监理交底,研讨拆移、保护加固方案;
3.开工前,建设组织设计、勘察向施工移交测量桩,水准点;施工制定测量方案,建立测量控制网、线、点;
4.施工现场踏勘、核实;
5.开工前,施工图审查;
6.开工前,编制施工组织设计;
7.施工前,量器具检定和原材料检验;
8.施工前,确定质量控制的单位工程、分部工程、分项目工程和检验批,报监理批准;
9开工前,人员安全技术培训,特种工种培训;
10.施工现场符合安全、文明施工生产规定及环境保护。

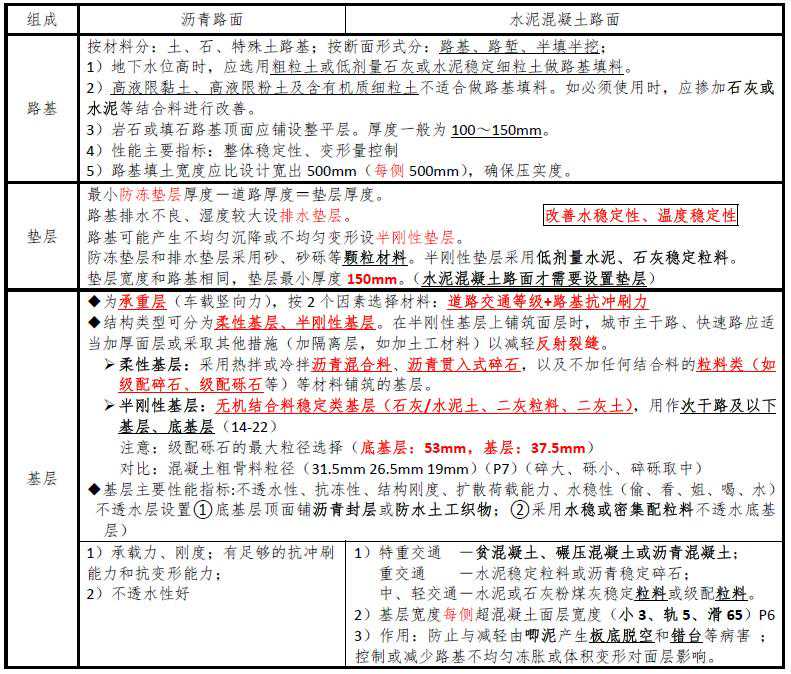

六、城镇道路路基施工要点有哪些?

城镇道路路基施工要点1
城镇道路路基施工要点2
7、不良土质路基处理方法
1)不良土质路基解决的主要问题是:提高地基承载力、土坡稳定性等。
2)☆软土特点:含水量高、压缩性高、强度低、孔隙比大、透水性差。(换垫反挤,喷砂排水)
处理方法:置换土,砂垫层置换,反压护道,抛石挤淤,粉喷桩,砂桩,塑料排水板及土工织物。
☆湿陷性黄土:土质均匀,结构疏松。在一定压力下受水浸湿,土结构会迅速破坏。
处理方法:换土,强夯,挤密,预浸法,化学加固法。(换夯挤浸化)
☆膨胀土:具有吸水膨胀性或失去收缩特性的高液限黏土。
处理方法:换填,灰土桩,水泥桩,堆载挤压,基防水、保湿(排水沟、不透水面层、不透水基层),边坡植草种树。(水草换压两桩)
(注意:同样是换土,但各自不相同。软土是置换土,黄土是换土,膨胀土是换填。)
☆冻土:——融化后承载力急剧下降、融沉
处理方法:减少和防水地表或地下水渗入路基、增加路基总高度,满足最小填土厚度要求;调整结构层厚度、选隔温性能好材料;选用不冻胀的路面结构材料,控制土基冻层厚度
3)◆土按坚实系数分类:两头软,中间坚,普砂
◆塑性指数=液限-塑限;孔隙比=土的孔隙体积/土粒体积;孔隙率=土的孔隙体积/土的体积;
遵循就上不就下的原则
IL0坚硬、半坚硬状态,0≤硬塑状态,0.5≤软塑状态,IL≥1.0流塑状态。
4)水对城镇道路路基的危害
Ø上层滞水、潜水、承压水;影响最大、最持久的是地下水。
Ø液态水:吸着水、薄膜水、毛细水、重力水。
Ø过街支管与检查井周接合部应采取密封措施,防止渗漏水造成路面早期塌陷。
Ø管道与检查井、收水井周围回填压实要达到设计和规范要求,防止地表水渗入造成对道路的破坏。
Ø地下水位接近或高于路床标高:设置暗沟、渗沟以排水或截水,降低水位;(有水有沟)
Ø地下水位或地面水位较高,过湿时:土工织物、塑料排水板、超载预压法,或隔离层。(无水无沟)
对水的处理的方法:
排:基坑,地表水流入,设排水沟,集水井、集水明排;
截:地表水,设截水沟、挡水墙、防汛墙;
降:基坑,降水井降水(承压水);
堵:注浆;(局部渗漏)双快水泥、快速水泥封堵
